Information Granbergsdal och Utterbäck

Statusuppdateringar kring projektet

Uppdatering 2023-04-20

  • Två installationer kvarstår i Utterbäck och tre i Granbergsdal. De är planerade under maj månad.

  • Inmätning av fibernätet. En litet del kvarstår att mäta in och det innebär att det kan dyka upp mättekniker på din fastighet den närmaste tiden.

  • Inventering av den asfalt som vi brutit upp under byggprocessen är påbörjad. Så snart det är klart kommer vi att beställa återställning av detta.

Uppdatering 2023-01-02

  • Delsträcka 4: Granbergsdal-Mossberga. Installationer hos kvarvarande kunder är bokade under januari.

  • Delsträcka 5: Granbergsdal-Lilla Björndalen-Skråmmen. Installationer hos kunder är bokade under januari.

  • Delsträcka 6: Granbergsdal-Rådehult-Öfalla. Stamfiberblåsning och inkoppling pågår, vissa problem med stamfibern påverkar tidplanen.

  • Delsträcka 2: Utterbäck norra-Fältet. Stamfiberblåsning och inkoppling pågår.

  • Delsträcka 2: Utterbäck södra. Installationer och felavhjälpning på några kunddukter pågår.

Uppdatering 2022-10-24

Just nu bokar vår entreprenör besök för att färdigställa fiberinstallationen enligt nedan.

  • Delsträcka 1-2: Lerängen till Högfors, här bokas ett fåtal kvarvarande kunder.

  • Delsträcka 3: Backeberga, Björkmo och vidare till Stockforsen, här bokas ett fåtal kvarvarande kunder.

  • Delsträcka 4: Granbergsdal, Solhem här bokas nya kunder som nyligen har blivit installationsklara.

  • När delsträcka 1-4 är klara kommer vi fortsätta med Utterbäcksvägen, antagligen i början av november.

För att allt ska bli klart behöver vi även blåsa i fiber i stamnätskablarna och vi jobbar just nu i Dalsmund. Sedan fortsätter vi mot Öfalla och Skråmmen.

Uppdatering 2022-08-19

Vi får många frågor kring vår utbyggnad vilket är fullt förståeligt. Vår målsättning är fortfarande att hinna klart med alla kunder under 2022. Vi väntar på en statusrapport från vår entreprenör på vad som är gjort under sommaren. Så snart vi har den kommer vi ut med mer information på denna sida.

Här kommer kortfattat status:

Grävarbetet är klart på Noravägen, Granbergsdal, Backeberga, Högfors, Björkmo, Dalsmund samt Mossberga.

Vi arbetar nu med sträckan från Granbergsdal mot Skråmmen för att sedan fortsätta upp till Öfalla. Vi har grävt på samtliga fastigheter som har beställt fiber (208 st), dock ej till hyttan och Granbergsdal 451 där vi tar hjälp av VA för grävningen.

71 kunder installerade och klara och vi fortsätter med övriga så snart vi kan.

Delsträcka 4 uppstartat (2022-02-16)

Vi har under vecka 6 startat delsträcka 4 som sträcker sig från Granbergsdals skola och norrut upp till Mossberga samt nordost mot Solhem.  Under vecka 9 planerar vi sedan att starta med delsträcka 5 mellan Granbergsdal och Öfalla via Skråmmen.

Under tiden det finns tjäle i backen kommer vi endast att jobba i ”grönytor” vilket innebär schakt i vägområde (dikeskanter) på enskild väg, trafikverksväg samt ängar och åkrar.

Återställning kommer ske i två steg. Nu direkt så vinteråterställer vi med de tjälade massorna ”vilande” ovan schakt. Efter tjällossningen, när schaktet har satt sig, återkommer vi och packar samt färdigåterställer. Det kommer därför att se lite "halvfärdigt" ut en tid innan vi är helt klara, vi hoppas att ni har överseende med detta.

Innan avverkning av träd påbörjas kommer vi kontakta de fastighetsägare som bett om det då vissa önskar ta hand om virket själva.

Vi ber er som bor och kör bil i området att ta det försiktigt då vädret kan slå om fort och det ibland är mycket halt i och runt arbetsområdet.

Grävarbete påverkar trafiken (2021-08-30)

Med start vecka 36 och fyra veckor framåt genomförs grävarbete från Noravägen 217 till Lerängen 209. Trafiken kommer att regleras med sänkta hastigheter under denna period. Vid vissa arbetsmoment kommer ett körfält i taget att stängas av för grävning nära vägen. Trafiken regleras då med trafikljus.

Fältarbete inlett (2021-02-12)

Vi har nu gått från administrativ planering till att praktiskt utföra arbete i fält med detaljprojektering och tillhörande markavtal samt tillståndsansökningar. Markägare har och kommer framöver att få besök, telefonsamtal och/eller brev hem med dokument rörande den projektering vi gör. Avtalen behöver vi få godkända för att kunna utföra projektet.

Vi har i dagsläget en projektör som rör sig i området.

*****************

Missa inte chansen att ansluta dig till Karlskogas stadsnät

Vi har fått bidrag från länsstyrelsen som gör det möjligt att bygga fiber till området Granbergsdal/Utterbäck. Du kan få tillgång till stadsnätet precis som övriga Karlskogabor med tjänster på upp till 1000 mbit och TV-tjänster från Comhem, Telia, Bahnhof, Bredbandsbolaget och många fler. Självklart kan du använda streamingtjänster som Netflix, HBO, SVTPlay med flera.

Kostnad

Priset för en villaanslutning är 24 900 kronor inklusive moms.

I priset ingår att vi står för allt arbete fram till det uttag i ditt hus där vi levererar stadsnätets tjänster. Det finns bra möjligheter att finansiera din stadsnätsanslutning via lokala banker. Kontakta din bank för mer information.

Kostnaden för de tjänster du sedan väljer att använda betalar du till en tjänsteleverantör. Du kan se stadsnätets leverantörer och priser på karlskoga.zmarket.se.

Avtal

För att kunna bygga ut stadsnätet till ditt område behöver 60-70 procent av hushållen ansluta sig. Vi behöver få in ditt avtal senast 2020-11-30. När vi sedan har sammanställt antalet avtal återkommer vi till dig med besked om projektets fortsättning.

Fyll i avtalet här:

Avtal om bredbandsanslutning Granbergsdal/Utterbäck

Karta

Här ser du det område som omfattas av erbjudandet om bredbandsanslutning. Klicka på kartan för större bild.

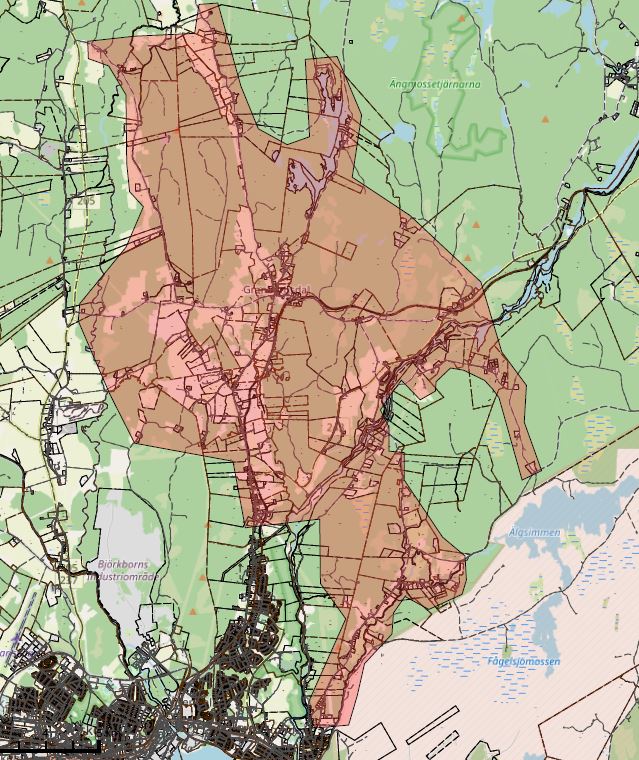

Området Granbergsdal/Utterbäck som omfattas av erbjudandet om bredbandsanslutning

Frågor

Du är välkommen att kontakta vår kundtjänst per telefon 0586-750 100 eller maila till kundtjanst@karlskogaenergi.se.

Projektet är delvis finansierat av EU
