Projektdagbok Saravägen etapp 2
Under våren 2024 påbörjades arbetet med förnyelse av VA-ledningarna på Saravägen i Bråten.
Uppdatering 2024-10-25
Vi fortsätter arbeta med dagvatteninventeringen på Saravägen. Tyvärr finns det vissa fastigheter som fortfarande är felkopplade. För övrigt är arbetet klart på Saravägen när det gäller anläggning och driften är igång med godkända vattenprover.
Uppdatering 2024-08-14
Brev skickades ut angående dagvattnet som inte längre får vara påkopplat till avloppsledningen. En kartbild bifogades i varje brev där respektive fastighets nya serviser finns markerade.
Se brevet här (pdf-fil, öppnas i nytt fönster)
Uppdatering 2024-08-12

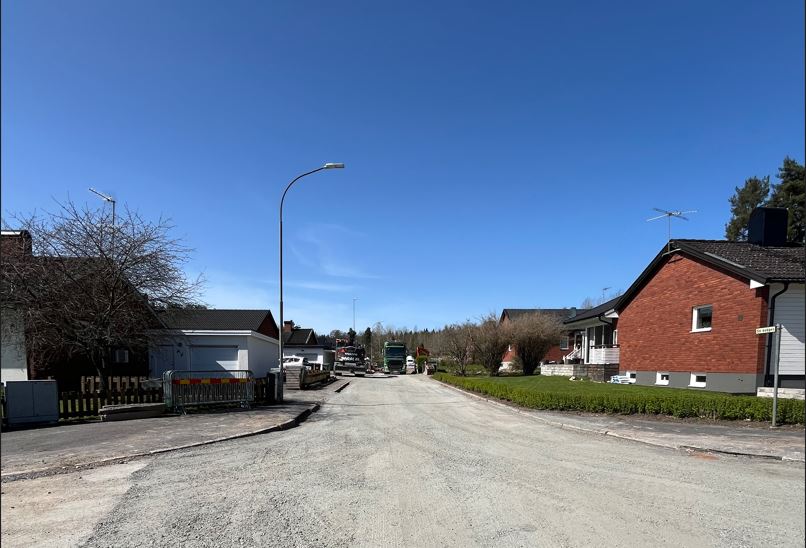

Måndagen den 5 augusti påbörjades anläggningsarbetet igen efter semesteruppehåll och i slutet av veckan var arbetet klart och återställningsarbetet tog vid.
Den 12 augusti genomförde vi en renspolning av dricksvattenledningen för att kunna ta vattenprover. Vi förväntar oss godkända vattenprover och Linds Rör gör uppsättning av vattenmätare vecka 36-37 om allt går som planerat. Linds Rör kommer även att renspola vissa serviser i samband med uppsättningen av vattenmätare.
Den 13 augusti slutfördes all återställning och ansvaret övergick till kommunen som ska underhålla ytan innan de asfalterar den.
Uppdatering 2024-06-14
Den 22 maj påträffade vi på en stor sten vid grävning på den runda gräsytan. Detta medförde att vi tvingades spränga bort en del av stenen. Sprängningen skedde den 23 maj utan några hinder och framdriften fortlöpte därefter.
Just nu ser det ut som att vi kommer hinna anlägga till Saravägen 5 innan vi tar ett semesteruppehåll under perioden vecka 28-31. Innan vi stänger igen för semestern så kommer vi återställa så det blir körbart över hela gatan.
Från och med 18 juni till 2 juli har jag, Dado Custovic som är er ordinarie kontaktperson, semester. Under den tiden går det bra att kontakta min kollega Pontus Nermark på telefon 0586-750 196 eller via mail pontus.nermark@karlskogaenergi.se
Uppdatering 2024-05-16
Snart är serviserna klara till Saravägen 12. Därefter fortsätter vi till fastigheterna på Saravägen 7, 9, 11 och 13 där vi kommer gå igenom den runda gräsytan för att lägga om de nya ledningarna. I dagsläget ligger ledningarna i gatan som går runt gräsytan men på det här viset slipper vi ha ledningar ute i gatan, vilket gör att vi minimerar trafikstörningarna.
Uppdatering 2024-05-06
Det upptäcktes ett fel som skedde i maskinsyrningssystemets filer vilket gjorde att ledningen lades i fel höjder. För att åtgärda problemet tvingades vi gräva tillbaka några meter för att återställa höjderna till de rätta nivåerna. Detta gör att tidsplanen blir lite förlängd men förhoppningsvis hinner vi jobba ikapp de dagarna som mistes på grund av detta.
Uppdatering 2024-04-23
Vi börjar nu närma oss fastigheterna på Saravägen 16 och 17. I samband med detta vill vi uppmärksamma er på att det är bra om bilarna flyttas ut mot vägen, minst 10 meter bort från arbetsområdet. Tack på förhand.
Uppdatering 2024-04-15
Under morgonen har vi fått samtal om att vissa fastigheter inte har vatten in till fastigheten via det provisoriska vattnet. Detta beror på att det varit minusgrader under natten vilket gör att vattnet fryser till när det står stilla i ledningarna. Vi rekommenderar därför starkt att du framöver låter en kran stå öppen under nattens gång för att kunna förebygga att detta sker, samt att du fyller på reservvatten i dunkar om något oväntat skulle ske. Observera att det provisoriska vattnet inte är något du betalar för så du behöver inte oroa dig för att vattenräkningen kommer påverkas av denna förebyggande åtgärd.
Uppdatering 2024-04-08
Brev har gått ut till berörda fastighetsägare med närmare information om det kommande arbetet.
Uppdatering 2024-04-04
Nu har vi för sista gången granskat granskningshandlingarna och ritningen har övergått till bygghandling, d v s dokumentet som styr byggnationen av ledningsförnyelsen.
Uppdatering 2024-03-27
Inventering genomförd på hela Saravägen etapp 2. Anläggarna, grävmaskinisten samt arbetsledarna deltog för att bidra med sina expertis inom det praktiska. Vi gick fastighet till fastighet för att i tidigt skede hitta eventuella praktiska svårigheter, dock kunde inga speciella svårigheter identifieras. Vi har också mätt in nivåerna för befintlig väg och trottoar. Detta gjordes för att vi ska ha ett underlag när återställning av vägen ska ske. Observera att vi återställer med grus där ansvaret som ligger på oss är att återställa till tidigare nivåer så långt det är praktiskt möjligt. Därefter tar Karlskoga Kommun över ansvaret för underhållet med vägarna tills asfalteringen ska ske. Vi har även dokukenterat hela området med foto och video. Denna dokumentation kommer vi använda vid behov för att återställa till det ursprungliga skicket så långt det är praktiskt möjligt.
Uppdatering 2024-03-25

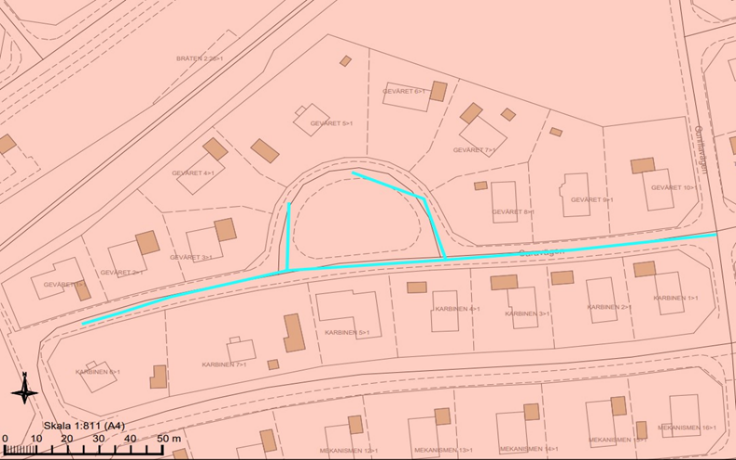

Vecka 16-17 påbörjar vi omläggningen av VA-ledningar på Saravägen, se kartbild nedan. Detta görs för att säkerställa vattenkvaliteten och förebygga att ledningarna går sönder. Samtidigt separeras dagvatten, det vill säga regn- och smältvatten, från avloppsnätet för att minska översvämningsrisken i området. Arbetet påbörjas på östra sidan av Saravägen. Under byggtiden kan framkomligheten på gatan påverkas under vissa perioder, men vi kommer göra bästa möjliga för att minimera störningarna. Arbetet påbörjas på östra sidan av Saravägen. Berörda fastighetsägare får inom kort ett brev med mer information.
Uppdatering 2024-03-19
Sedan brevet skickades ut har vi arbetat med att skapa en projekthemsida, informationssidor på webben, få fram ritningsunderlag, gjort dimensioneringsberäkningar och haft möten med de som ska utföra arbetet.
Nu finns information om dagvatten, dränering, spygatt, tillskottsvatten, med mera. Det hittar du via denna länk samt i vänstermenyn när du är på sidan för Vatten & Avlopp.
Vi har även arbetat med granskningshandlingarna d v s granskningsfasen för ritningar som ska vara underlag inför ledningsförnyelsen, för Saravägen etapp 2.
Uppdatering 2024-01-25
Första brevet angående arbetet på Saravägen skickas ut till berörda fastighetsägare.
