Underhållsarbete vid dammen och vattenkraftverket i Rockesholm
Vattenkraftverket i Rockesholm är en av våra småskaliga anläggningar som producerar förnybar el. Under maj 2023 påbörjades arbetet med dammsäkerhetshöjande åtgärder i området.
Vattenkraftverket i Rockesholm i Nora kommun byggdes 1913 och sedan dess har underhåll gjorts löpande. Nu pågår en större insats som kommer att ske i olika etapper från våren 2023 och flera år framöver.
Under arbetets gång kommer den här sidan att uppdateras med aktuell information.
Åtgärder
Etapp 2
Under 2024-2025 byter vi ut turbiner och generatorer. De som finns i dag är monterade när anläggningen var ny år 1913 och behöver förnyas. De har producerat cirka 8 500 MWh el per år i 110 år, vilket varje år räcker till cirka 550 villor som förbrukar 15 000 kWh per år.
Uppdatering 2025-04-22
Ny generator lyfts på plats.
Uppdatering 2025-04-17

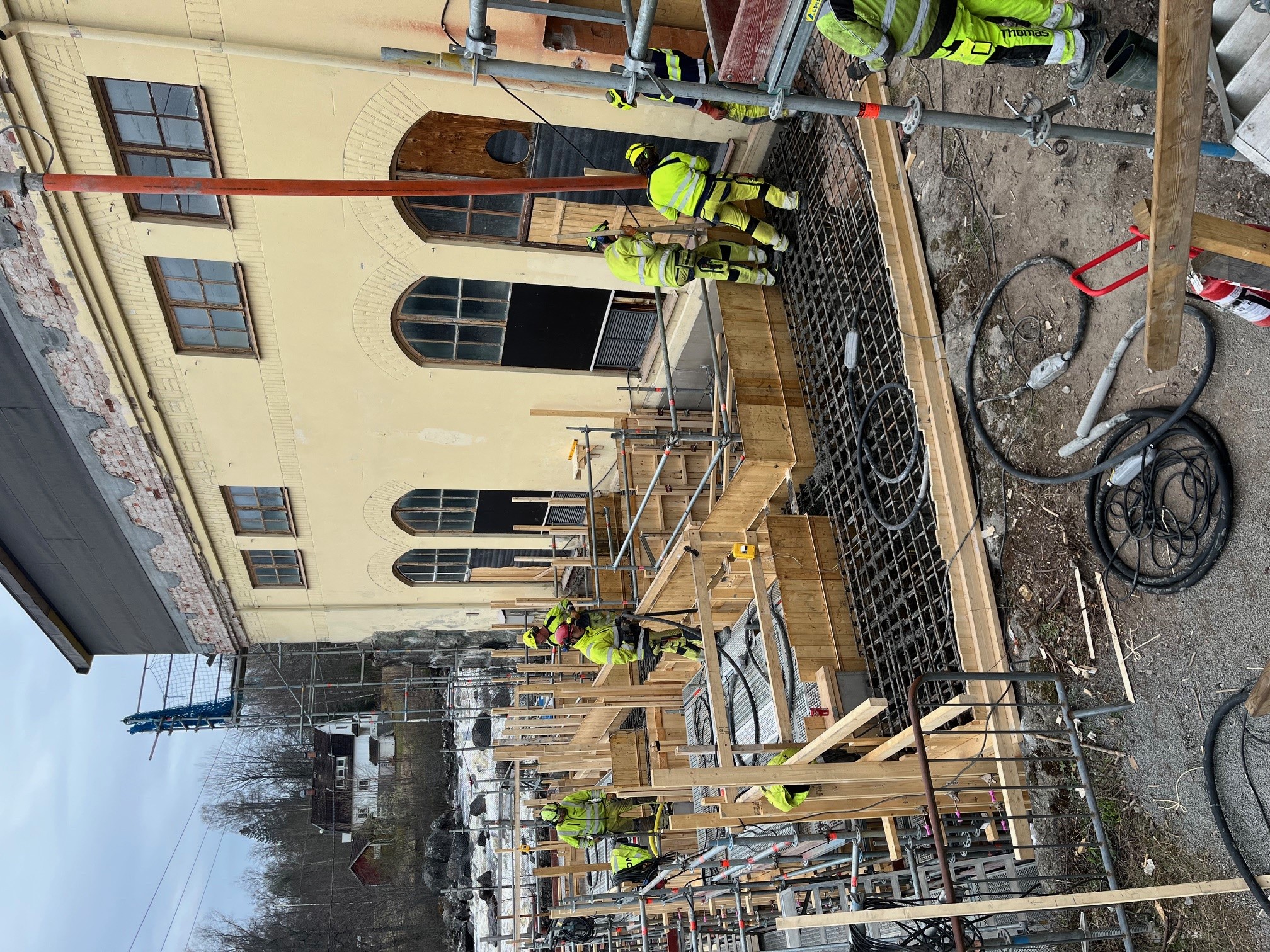

Den sista stora gjutningen i renoveringen är klar - vid utloppen från turbinerna.
Uppdatering 2025-03-14
Nu är de nya turbinerna till vattenkraftverket levererade till Rockesholm. Byggprocessen är i stort sett klar och nu går projektet in i en ny fas där man ska montera utrustningen.
Uppdatering 2025-02-24
Nu närmar sig slutet på byggprocessen i Rockesholm och om ett par veckor är det dags för leverans av de nya turbinerna.
Uppdatering 2024-12-13
Den enskilt största gjutningen är genomförd vid vattenkraftverket och totalt 240 kubikmeter betong hanterades under två dagar i början av december - arbetet pågick utan avbrott och involverade flera arbetslag.
Uppdatering 2024-12-03
Under förra veckan besökte vi fabriken för att tittat på tillverkningen av turbinerna som pågår för fullt. Allt går enligt plan och vecka 9 ser vi fram emot leverans.



Uppdatering 2024-10-24
Nu pågår den första större gjutningen i vattenkraftverket. Det är 190 kubikmeter betong som ska gjutas i nya intaget till turbinerna. Det blir totalt 27 lastbilar som kommer med leveranser med cirka 25 minuters mellanrum. När gjutningen är klar fortsätter arbetet med slipning av ytan.
Uppdatering 2024-08-06
Nu har vi på börjat återuppbyggnaden av vattenkraftverket i Rockesholm. De första detaljerna från turbintillverkaren kommer att levereras och monteras under vecka 34.
Uppdatering 2024-06-20
Nu river vi för fullt fram till semestern! Sedan börjar vi bygga upp inför första leveransen av turbindelar som kommer i augusti/september. Det är företaget Strojirny Brno från Tjeckien som levererar dessa.
Uppdatering 2024-05-02
Arbetet med etapp 2 har startat och flera arbeten löper prarallellt. Vi är igång med avstängningar (fångdammar), på nedströmssidan med grus och uppströms spont där vi tar hjälp av dykare.
Rivning av tak samt bortforsling av turbin och generatorer är klart.
Vi gjuter också en stödbalk så att vi kan riva dom delar som ska tas bort och ersättas med ny betong.
Etapp 3
Under 2025-26 åtgärdas resterande del av dammen samt de åtgärder som all svensk vattenkraft står inför enligt nationella planen för moderna miljövillkor (NAP). För bästa möjliga miljönytta kommer en faunapassage att anläggas.
