Första etappen av projektet är färdigställd
Arbetet med projektets första del är klart. Här kan du läsa om våra dammsäkerhetshöjande åtgärder.
Etapp 1 pågick under 2023 och in i andra kvartalet 2024. I den första delen av projektet fokuserade vi på dammsäkerhetshöjande åtgärder på den högra (västra) delen av dammen. Vi har monterat nya dammluckor, varav en lucka är fjärrstyrd.
I samband med arbetet fanns under vissa tider risk för lägre vattennivåer i sjöarna Torrvarpen och Halvarsnoren.
Uppdatering 2024-05-02
Arbetet med etapp 1 är klart och kommer att slutbesiktas under maj månad.
Uppdatering 2024-03-21
Jobbet med dammsäkerhetshöjande åtgärder börjar bli klart och nu rivs fångdammen som torrlagt ytan under arbetet. Den 2 april kommer vi stoppa stationen för att påbörja uppgraderingen av turbiner och generatorer.
Uppdatering 2024-02-26

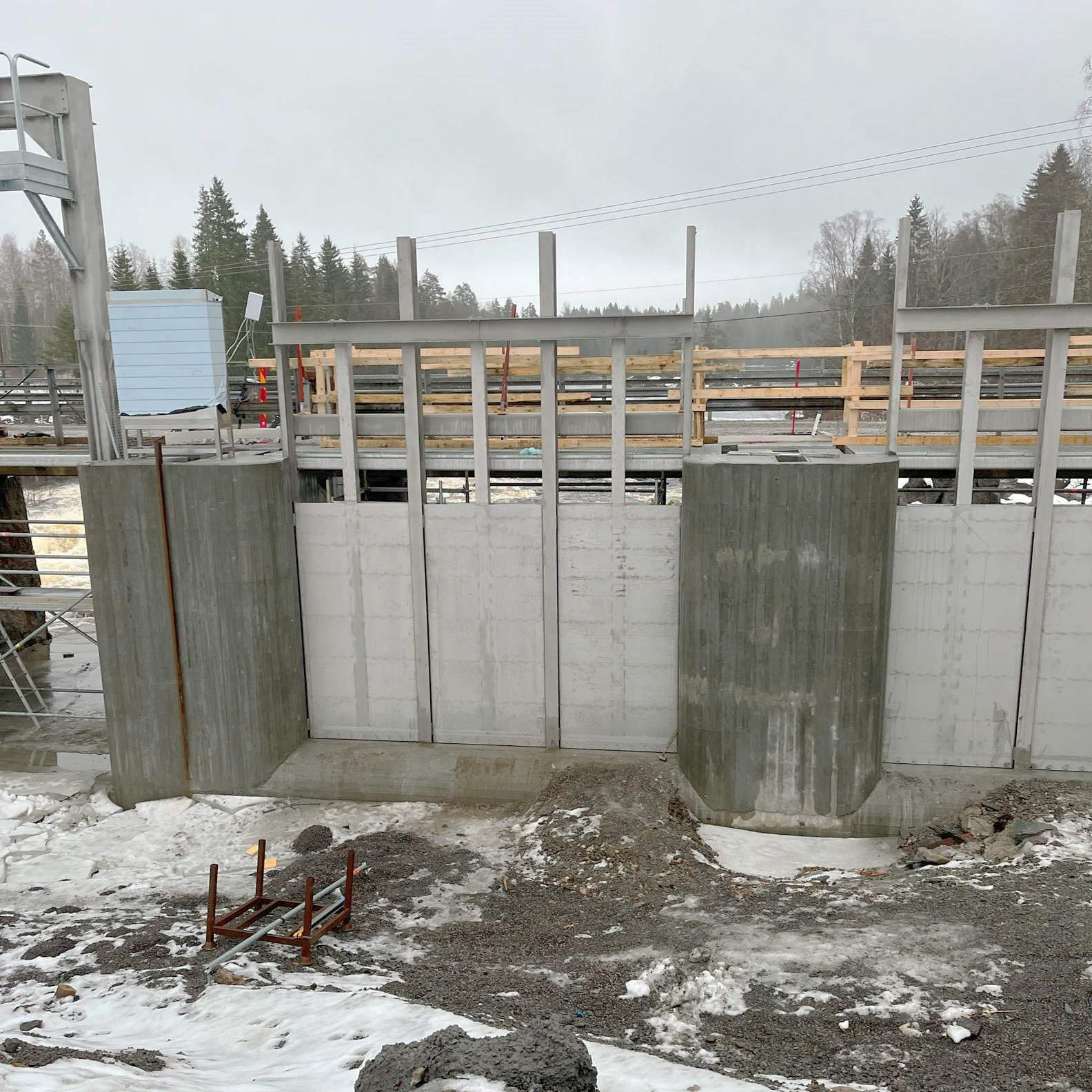

Montage av nya luckor har påbörjats och arbetet kommer slutföras under veckorna 10-11. När detta är klart går arbetet med kraftverket igång.
Uppdatering 2024-01-15

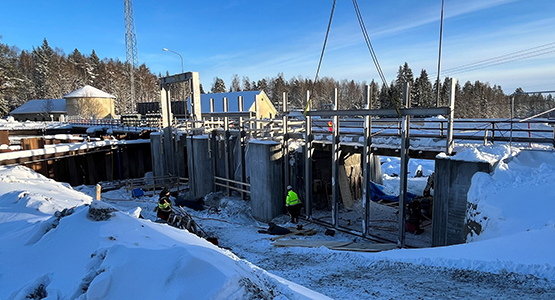

Sista luckramen lyfts på plats och kommer att gjutas fast under vecka 4. Därefter lyfts luckorna i under vecka 4-5.
Etappen med dammjobbet kommer att slutföras under mars och därefter börjar jobbet på kraftverket.
Uppdatering 2023-11-01
Återuppbyggnaden av dammen i Rockesholm har nu påbörjats efter att de planerade åtgärderna i första etappen är klara. Arbetet beräknas pågå fram till mars-april 2024, därefter börjar etapp 2 med bland annat uppgradering av kraftverket.

Här kan du också ta del av ett historiskt dokument - offerten från 1912 när vattenkraftverket skulle byggas.
Klicka här för att se offerten från 1912, med text och bilder (pdf-fil, öppnas i nytt fönster)
Uppdatering 2023-09-14

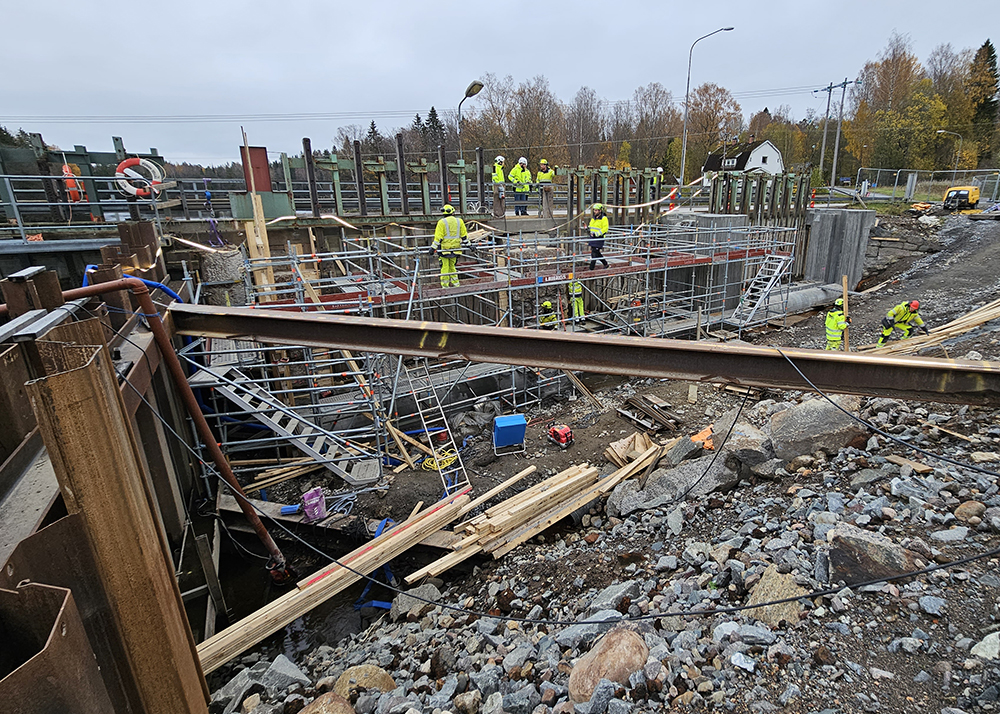

Nu har vi tappat ur vattnet i vardammen och börjat med arbetet att grundlägga den nya dammen. Klicka på bilderna för att förstora.
Uppdatering 2023-06-27
Arbetet med vardammen löper på enligt plan.
